甘肅電氣裝備集團工業工程有限公司蘭州新區液態太陽燃料合成10MW光伏發電分項工程10KV開關站項目
來源: 作者: 更新于:2019年11月18日 03時 閱讀:0
蘭州新區液態太陽能燃料合成10MW光伏發電項目為國內首個液態太陽能燃料合成示范工程項目,我公司承建了其中的開關站分項工程,主要施工內容如下:
(一)12臺一次盤柜安裝,包括10KV集電柜、光伏出線柜、并網柜站、用變壓器柜、SVG開關柜、PT柜吊裝,主母排連接安裝,地排連接安裝,小母線連接,開關性能檢查;

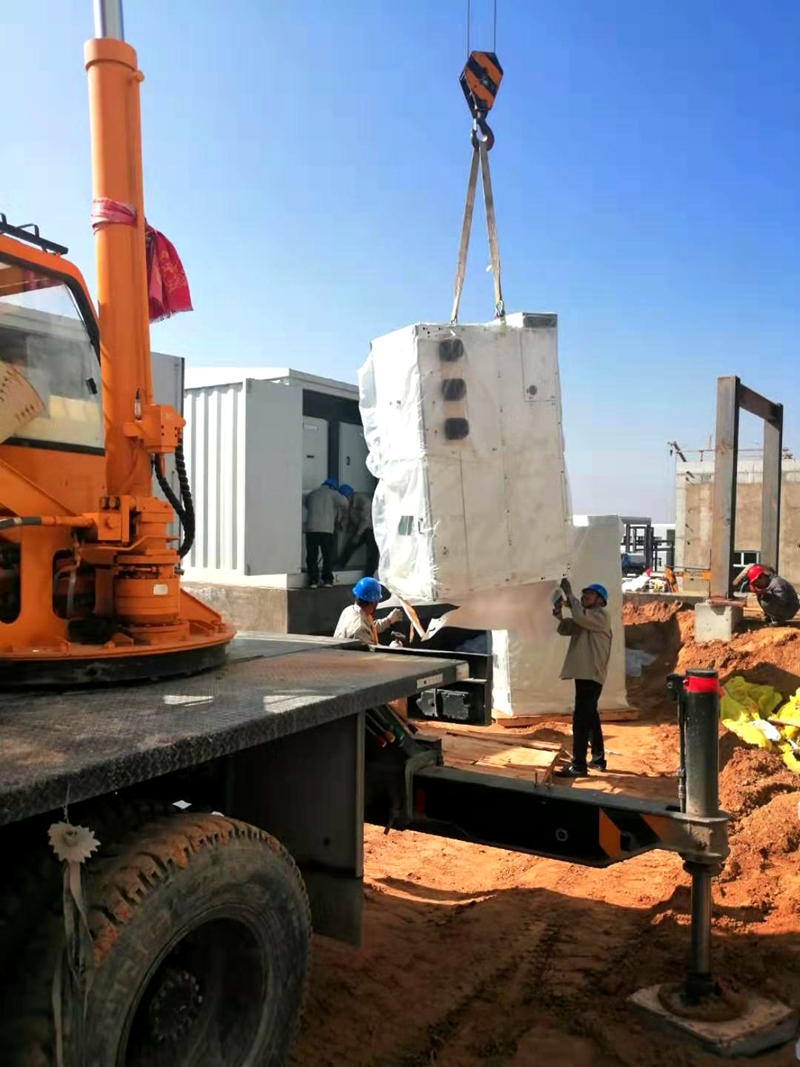

(二)2臺變壓器安裝,包括2臺容量為630KVA變壓器安裝于變壓器柜中,并完成接線;
(三)2項SVG內模塊及風機安裝,包括2臺SVG內36臺模塊和2臺風機風道倒運、安裝接線;
(四)6臺二次盤柜安裝,包括公用柜、計量柜、安全自動裝置柜、逆功率柜吊裝,盤柜連接,小母線連接、盤柜接地等;

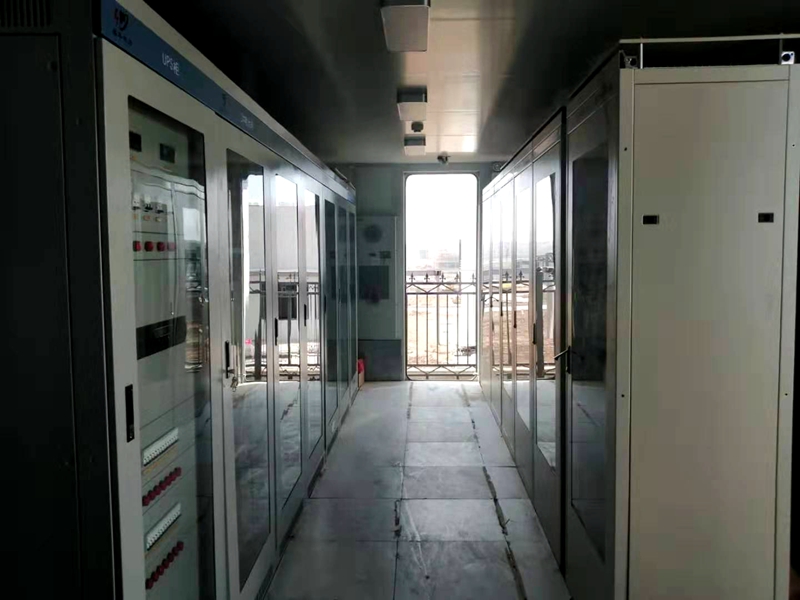

(五)一體化電源柜安裝調試送電,包括UPS盤柜、直流屏、電池柜內電池安裝連線,7臺盤柜連接、盤柜接地及調試送電等;

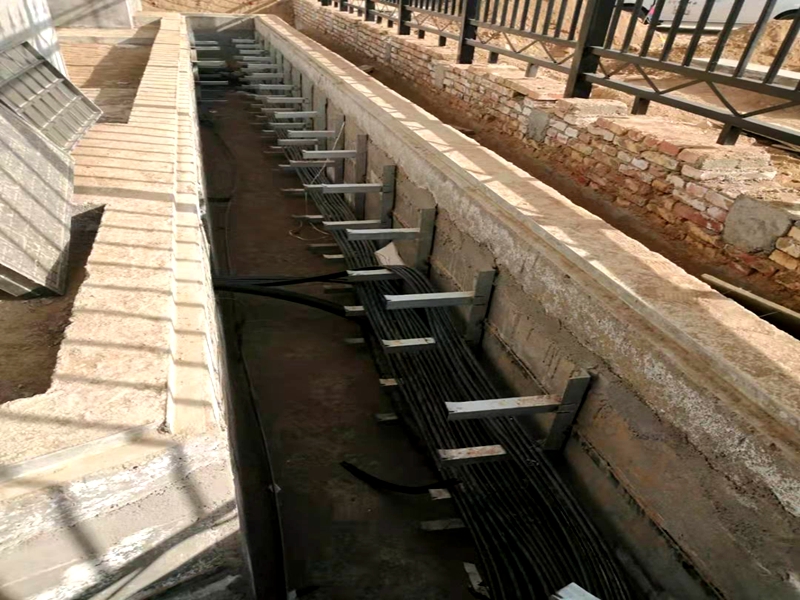

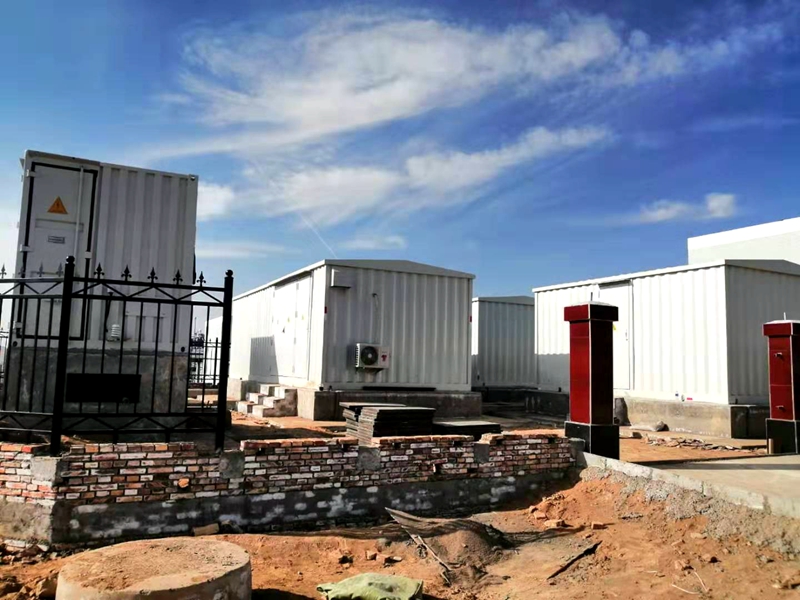

(六)2臺一次預制艙內地板、墻體維修及接電源和送電調試,含艙體、風機、照明、配電現場接線送電及確認調試;
(七)二次預制艙內地板、墻體維修及接電源和,送電調試,含艙體、空調、照明、風機、配電現場接線送電及確認調試;
(八)后臺安裝、電氣二次部分內部網線布置接線及調試,包括二次艙內部網線敷設、安全自動裝置、公用系統調試及電源系統、12臺高壓柜信號上傳于后臺;
(九)2臺GPS定位系統安裝調試;
(十)1套氣象站的安裝。
